Na stavbě přeštického obchvatu jsou nyní asi nejvíce vidět zemní práce na budování a zakládání násypů pro budoucí trasu silnice I/27. Pokračují ale i práce na mostních objektech a…

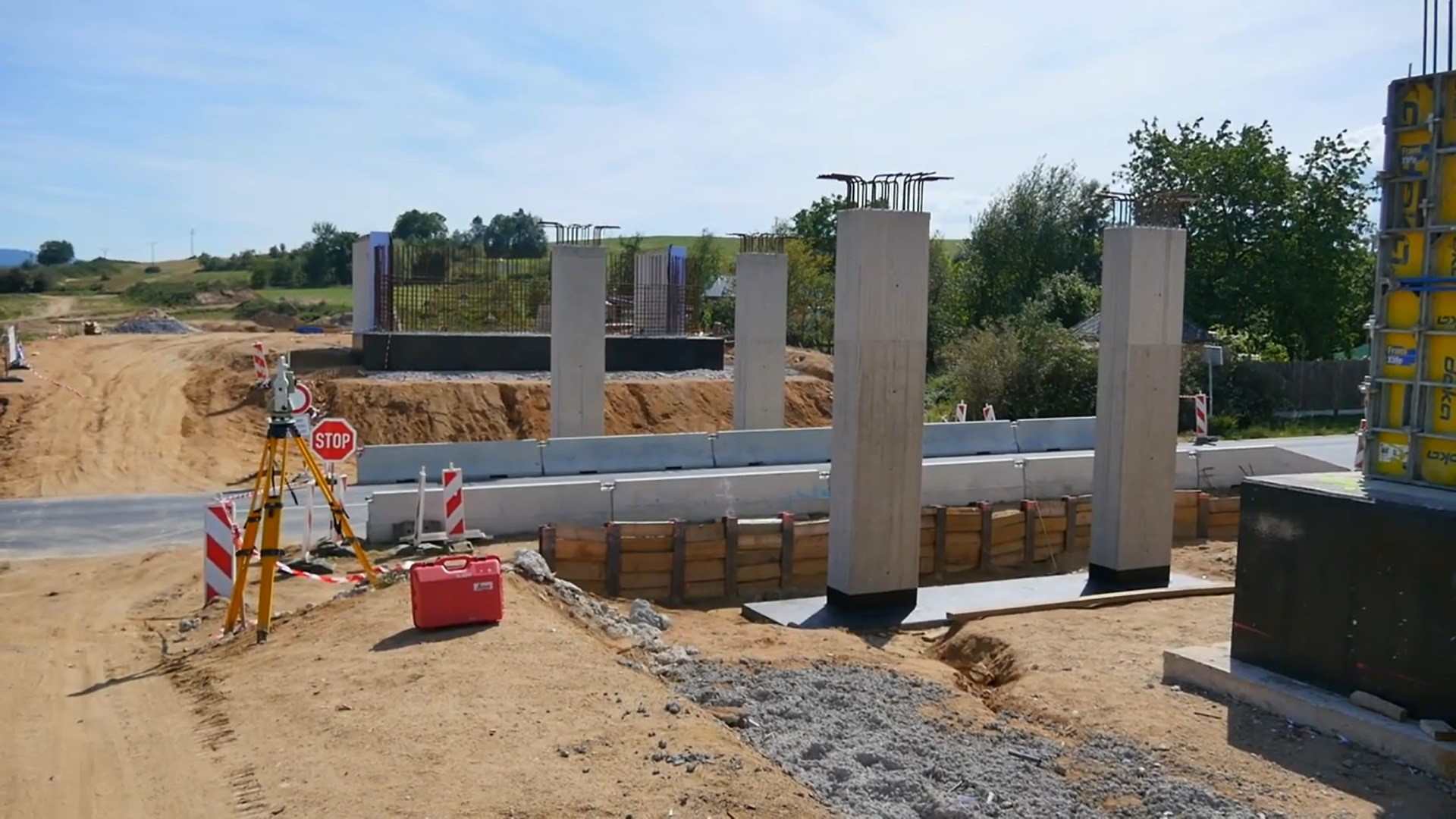

Na stavbě obchvatu Žiželic jsme svědky významného pokroku – probíhá pokládka prvních vrstev asfaltu a betonáž mostovky mezi pilíři č. 3 a 4. Práce probíhají podle stanoveného…
Velemyšleves - obchvat a přemostění Chomutovky (2,6 km)
(zprovozněno 2016)
Havraň, obchvat (4,5 km)
(předpokl. realizace 2029 - 2031)
Most - Litvínov (6,9 km)
(předpokl. realizace 2029 - 2032)
Vjezd do Lomu od Oseka
(předpokl. realizace 2025 - 2025)
dálnice
silnice I. třídy (směrově dělené)
silnice I. třídy
silnice II. třídy
číslo dálnice
číslo silnice I. třídy
státní hranice
města (obce s rozšířenou působností)
zprovozněné úseky
úseky v realizaci
předpoklad zahájení 2025
předpoklad zahájení 2026
předpoklad zahájení 2027
předpoklad zahájení 2028
předpoklad zahájení 2029
Novinky
Budují se násypy i mosty
11. 9. 2025
Na stavbě přeštického obchvatu jsou nyní asi nejvíce vidět zemní práce na budování a zakládání násypů pro budoucí trasu silnice I/27. Pokračují ale i práce na mostních objektech a…
Na stavbě obchvatu Žiželic jsme svědky významného pokroku – probíhá pokládka prvních vrstev asfaltu a betonáž mostovky mezi pilíři č. 3 a 4. Práce probíhají podle stanoveného…
Práce archeologů se protáhne
17. 7. 2025
Stavební práce na obchvatu Přeštic, jehož stavba oficiálně začala v březnu letošního roku, ovlivňují nečekané archeologické nálezy. Ty posunou…
Začala stavba nejvyššího mostu
18. 6. 2025
Ředitelství silnic a dálnic (ŘSD) začalo v pondělí 16. 6. 2025 stavět půl kilometru dlouhý most na budoucím obchvatu města Plasy v Plzeňském…
Další dokumentace má zpracovatele
2. 6. 2025
Sdružení dodavatelů s názvem Morava - RD malé zakázky FIDIC 2024 bude mít na starost zpracování projektové dokumentace pro společné povolení …
V minulosti proběhla na silnici celá řada přeložek a úprav. Silnice byla stavěna především v dvoupruhové kategorii S 11,5/80.
Původně vedla silnice I/27 v úseku Teplice–Bílina–Most, až na konci 80. let byla přesměrována do trasy Dubí–Litvínov–Most.
V roce 1974 byl dokončen jižní obchvat Litvínova s velkou mimoúrovňovou křižovatkou se silnicí II/271. Na začátku se napojoval na dokončený úsek z roku 1942 Jiráskova–Nádražní.
Úsek od Litvínova po Most byl přestavěn rovněž v první polovině 70. let s termínem zprovoznění v roce 1974. Navazující čtyřpruhový úsek před MÚK Souš u Mostu byl v roce 1980 zprovozněn, byl součástí významné investiční akce Koridor Most.
Další velkou stavbou na Mostecku byl více než 4 km dlouhý jižní obchvat Mostu (MÚK s I/15 – tř. Budovatelů) dokončený v roce 1970. Tato stavba navazovala na 1,5 km dlouhou přeložku kolem výsypky bývalého hnědouhelného dolu Hrabák, tj. prodloužená třída Budovatelů v Mostě z poloviny 50. let.
22. listopadu 2016 byla zprovozněna stavba „I/27 Velemyšleves – obchvat a přemostění Chomutovky“ délky 2,6 km, která odstranila klesání a stoupání do Velemyšlevsi. V rámci výstavby dálniční křižovatky MÚK Vysočany byla přeložena silnice v délce 1,4 km, dokončena byla v roce 2009.
Poslední stavbou na území Ústeckého kraje byl v roce 1970 zprovozněný 3 km dlouhý obchvat Žatce, který odvedl dopravu z historického centra Žatce. Na začátku navazuje na most přes Ohři z 50. let a končila až za Žatcem. Proběhla přestavba průsečných křižovatek na okružní a připravuje se přestavba křižovatky Husova na okružní křižovatku.
V minulosti byla na této silnici v Plzeňském kraji uskutečněna celá řada přeložek a úprav trasy, jednalo se především o výstavbu přivaděče Plzně k dálnici D5 a úpravy průtahy městy a obcemi. Tyto přeložky byly stavěny ve dvoupruhovém uspořádání až na průtah Plzní, který byl stavěn jako čtyřpruh.
Na území Ústeckého kraje se připravuje zkapacitnění na čtyřpruh v úseku Litvínov–Most. Dalšími stavbami je přestavba silnice mezi Mostem a Žatcem na kategorii S 11,5 s obchvatem Havraně a Žíželic, který je v současné době ve výstavbě.
Na úseky Žatec – dálnice D6 a dálnice D6 – hranice kraje jsou zpracovány studie, kromě obchvatu Jesenice příprava dále nepokračuje.
První stavbou realizovanou na území Plzeňského kraje je 1,8 km dlouhá přeložka v Kralovicích, která odvedla dopravu z centra města. Stavba byla dokončena v červnu 1995.
Další stavbou je dvoupruhový obchvat Třemošné délky 3,8 km v kategorii S 11,5. Díky této stavbě se ulevilo centru města od tranzitní dopravy a dále byl odstraněn železniční přejezd na této silnici. Obchvat Třemošné byl zprovozněn 28. června 2011.
Na obchvat navazuje nejnovější stavba na této silnici, a to zkapacitnění úseku Plzeň, Třemošenský rybník – Orlík délky 1,6 km ve čtyřpruhové kategorii S 20,75. Rozšíření na čtyřpruh bylo zprovozněno 22. června 2021.
Nejvíce přeložek bylo postaveno na území Plzně. Na severu to byl soubor staveb „Plzeň, Lidická–Plaská“, v rámci kterého byla silnice ve druhé polovině 80. let postavena ve čtyřpruhovém uspořádání s tramvajovým pásem uprostřed.
V jižní části města byla silnice upravena na čtyřpruh s tramvajovým pásem v úrovni vozovky v rámci souboru staveb „Plzeň, tř. 1. máje“, dnes Klatovská třída, který byl stavěn v první polovině 80. let.
Tato trasa již kapacitně nevyhovuje dnešním dopravním nárokům. V rámci výstavby přivaděče dálnice D5 je silnice I/27 překládána do nové polohy mimo zastavěné území Plzně. Přivaděč je stavěn jako směrově rozdělený čtyřpruh kategorie S 22,5. Celý soubor staveb je označen jako silnice pro motorová vozidla. Od severu to je stavba Plzeň, Tyršův Sad – Sukova, 2. stavba délky 1,1 km zprovozněná 30. listopadu 2011, následuje Plzeň, Tyršův Sad – Sukova, 1. stavba délky 1,3 km uvedená do provozu 1. listopadu 2004.
15. prosince 2003 byly zprovozněny tři stavby silnice I/27, a to Plzeň, Tyršův sad MÚK délky 0,2 km, MÚK Tyršův sad – MÚK Šlovice délky 2,9 km a Litice–Šlovice délky 4,2 km.
Další významnou stavbou je přeložka u Červeného Poříčí z roku 1990, která nahradila železniční přejezd mostem přes železniční trať.
1. prosince 1980 byl zprovozněn 1,7 km dlouhý obchvat Švihova.
Na začátku Klatov byl postaven most přes železniční trať v rámci přeložky délky 2,2 km zprovozněný 21. prosince 1975. V Klatovech byl upraven průtah městem ve dvou stavbách v letech 1972 až 1979 na směrově nerozdělený čtyřpruh.
Od hranic se Středočeským krajem až po obchvat Třemošné je připravován soubor staveb, který překládá silnici I/27 do nové polohy mimo zastavěné území.
Na území Plzně se připravuje postupně přeložka od Lidické ulice po OK Sukova.
Na konec dálničního přivaděče k D5 je ve výstavbě čtyřpruhový úsek Šlovice–Přeštice. Dále až po Klatovy je připravována výhledová přeložka v kategorii S 11,5. Obchvat Klatov je v současné době ve výstavbě.
